当改良区の事業

国営関川用水地区土地改良事業

国営かんがい排水事業 関川用水地区の概要

1. 関川用水地区の事業目的

 本地区の基幹的な農業水利施設は、国営関川農業水利事業(昭和43~58年度)で建設しましたが、事業完了後から既に35年以上が経過し、笹ヶ峰ダム及び幹線用水路のコンクリート構造物の損傷や著しい鋼構造物の腐食などが発生し、漏水などにより農業用水の安定供給に支障を及ぼすとともに、水利機能を維持するために多大な管理費が必要となっていました。
 このため、本事業では、施設機能の監視を行いながら、笹ヶ峰ダム及び幹線用水路の改修を適時に行うことにより、農業用水の安定供給と施設の維持管理の軽減を図り、農業生産の維持及び農業経営の安定に資するものです。

2. 新たな国営関川用水農業水利事業の必要性

(1)国営施設の著しい老朽化の進行

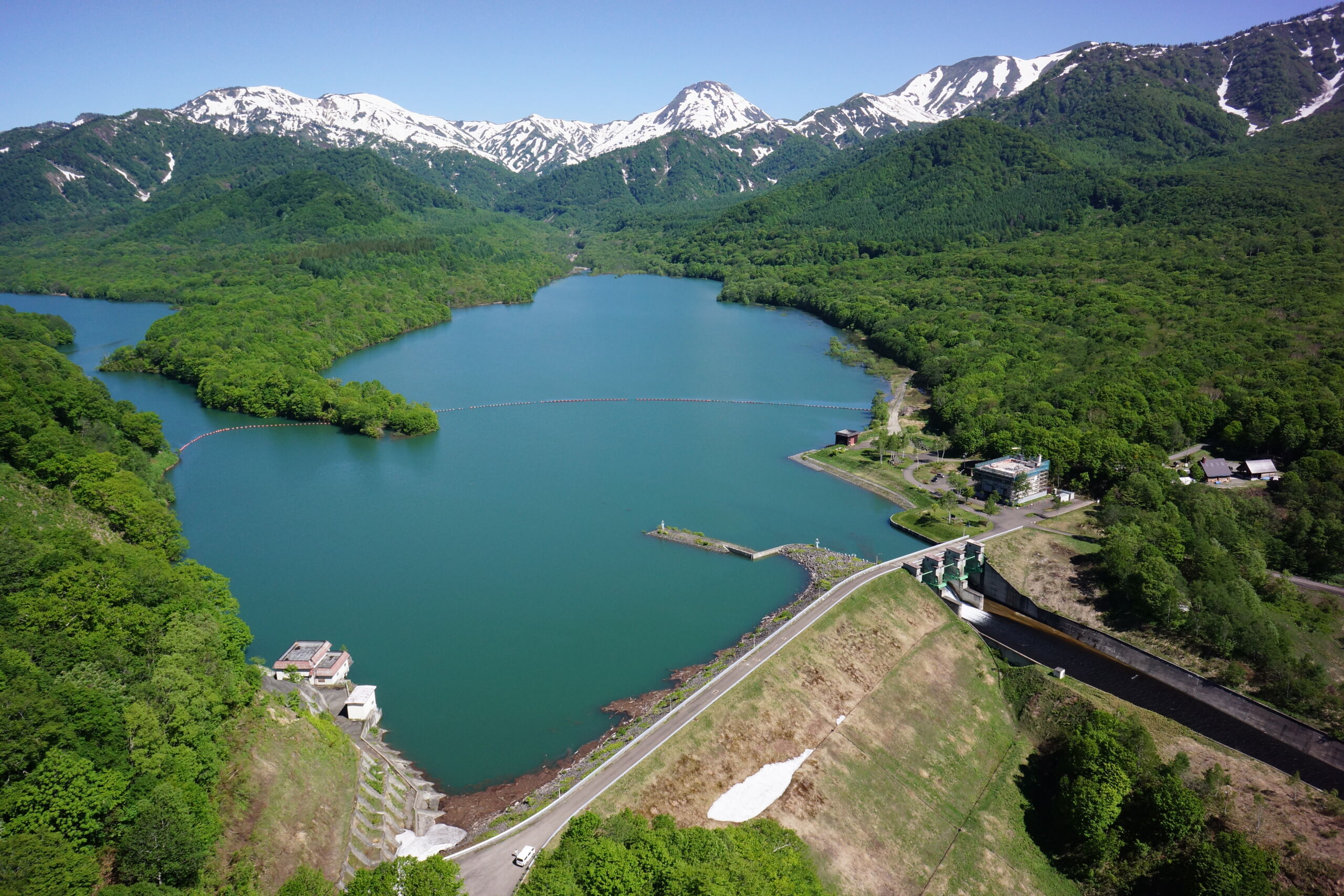

①笹ヶ峰ダム

【土木構造物】
 標高約1,200mの厳しい気象条件下に位置する笹ヶ峰ダムでは、 洪水吐などのコンクリート構造物で凍結融解によるひび割れ、剥離、欠損などが発生。

洪水吐の側壁天端が欠損

洪水吐堰柱のひび割れ

管理用道路トンネル側壁の欠落

【機械設備】

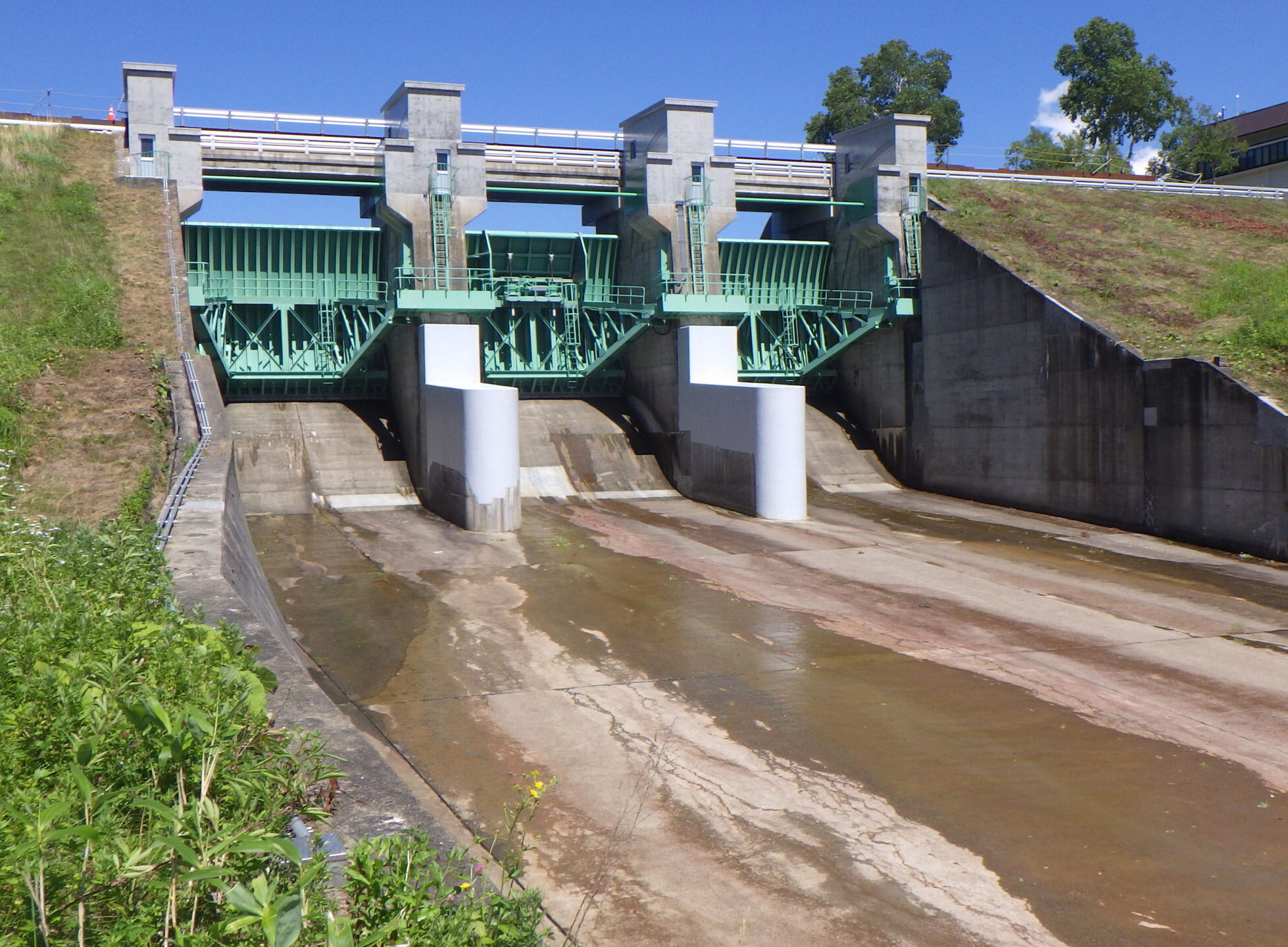

 鋼構造物のゲート扉体などの腐食が著しく進行し、更に機側操作盤も耐用年数を超過し、開閉操作に支障。

洪水吐ゲートのギア歯当りの変形

取水ゲートの腐食

老朽化が著しい操作盤

②幹線用水路

 開水路区間の一部では、水路側壁のひび割れ、欠損及び地下水圧作用による浮上で段差や傾きが発生。 トンネル又はサイホン区間の一部では、 コンクリート構造物の目地(継ぎ目)又はひび割れからの漏水。

浮上による中江幹線用水路の変状

トンネルひび割れからの漏水

サイホン目地からの漏水

③水管理施設

 耐用年数を大幅に超過し、システムの故障や製造中止に伴う交換部品の調達が困難な状況。

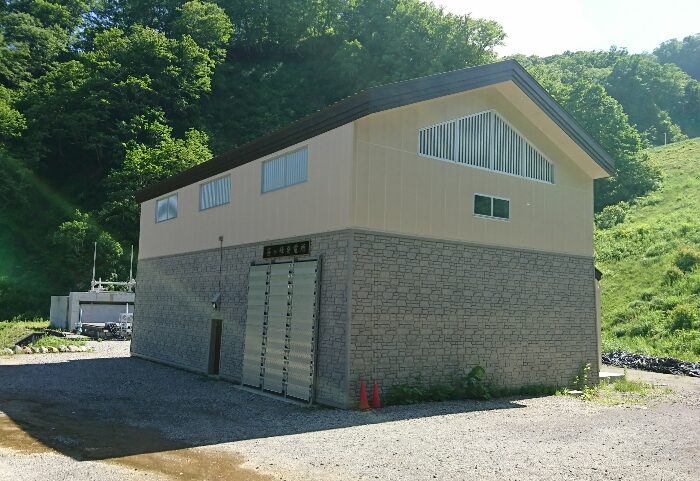

笹ヶ峰ダム管理棟

ダム操作盤(ダム管理棟)

水管理施設(中央管理所)

(2)維持管理費の増嵩

 本地区の国営造成施設を始め、県営事業などで整備された頭首工、揚水機場、排水機場、除塵施設など約70ヵ所にも及ぶ土地改良施設が存在し、これらの施設を適正に管理している関係土地改良区では年々増嵩する維持管理費(修繕費、電気代など)への対応に苦慮しています。

矢代川頭首工(県営)

県営揚水機場(パイプライン圧送)

主要工事の概要

1.笹ヶ峰ダムの老朽化(長寿命化)対策

 老朽化対策は、全面的に取り壊して新しく建設するのではなく、機能診断に基づく劣化度合いや重要度に応じた補強又は補修対策を実施し、既存水利施設の長寿命化を図りました。



2.小水力発電所の建設

 これまで利用されていなかった笹ヶ峰ダムの有効落差を再生可能エネルギーに変換する小水力発電所(笹ヶ峰発電所)をダム直下に建設し、その売電収益の一部を各土地改良区の維持管理費軽減に役立てています。



3.幹線用水路の改修

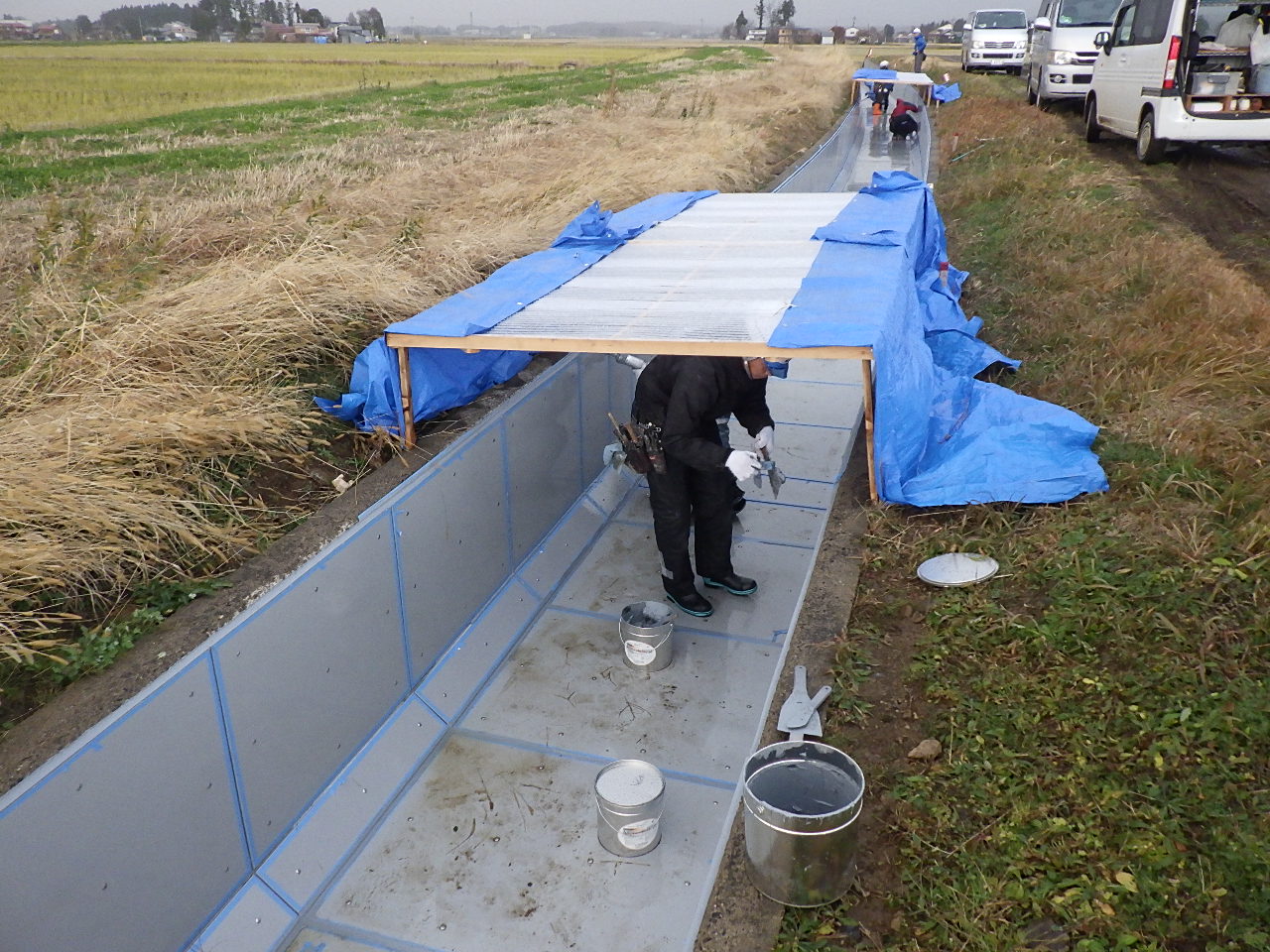

 幹線用水路の老朽化(長寿命化)対策では、関川右岸幹線用水路、上江幹線用水路、中江幹線用水路の補修・補強(L=7.3km(全延長の約21%))を行いました。



4.水管理施設等の改修

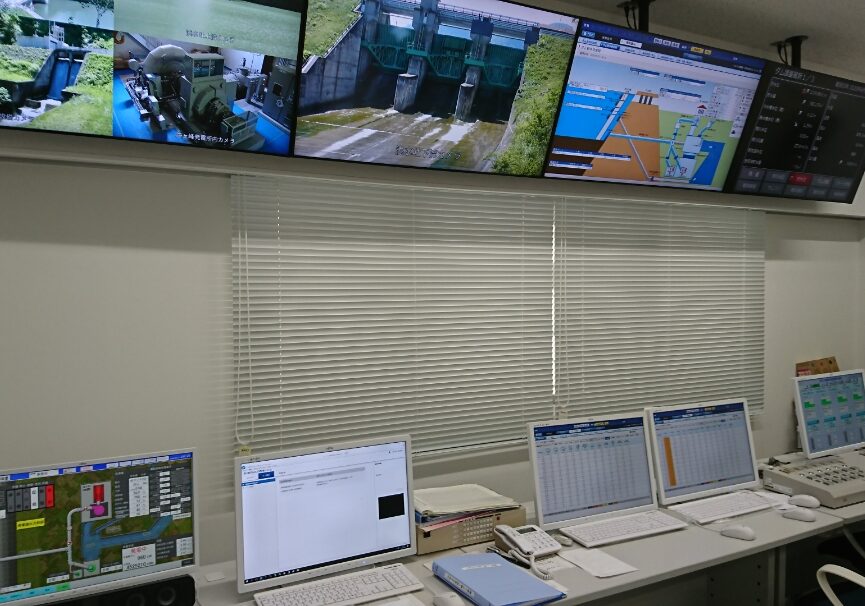

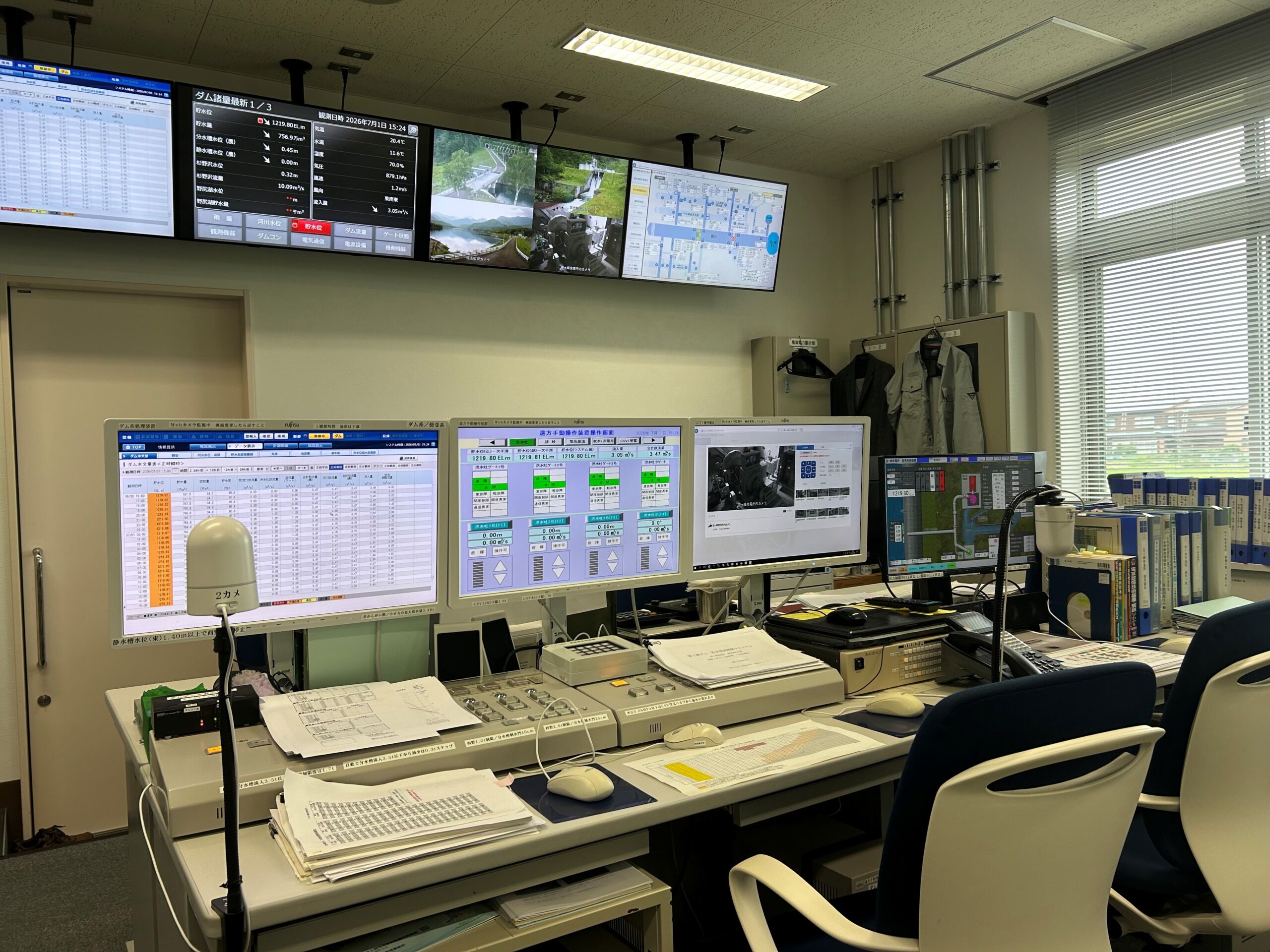

 笹ヶ峰ダムならびに平場水管理システムを改修し、より効率的な管理ができるようになりました。



全体事業費及び工期

区分 全体事業費(百万円) 工期
国営事業 東北電力(株)
笹ヶ峰ダム(共同事業) 10,263 305 10,568

平成26年度~令和7年度

幹線用水路
水管理施設
小水力発電施設
6,037 0 6037
合計 16,300 305 16,605

新たな国営関川用水農業水利事業の発足までの経過

  • 平成21年10月21日 国営士地改良事業関川二期地区連絡協議会の設立
  • 平成25年4月10日 連絡協議会から関川用水地区推進協議会へ改名
  • 平成23~25年度 国営土地改良事業[地区調査]
  • 平成26年
     2月18日 計画概要等公告(5日間)
     5月 7日 施行申請
     7月11日  国営関川用水土地改良事業計画の決定[農林水産大臣林芳正]
     8月 1日 国営関川用水農業水利事業建設所の開設
     8月28日 国営関川用水土地改良事業計画の確定
  • 平成29年4月1日 北陸農政局関川用水農業水利事業所に組織再編
  • 令和元年7月1日 笹ヶ峰発電所運用開始
